Отслеживание WIP

Но прежде чем мы перейдем к производственным показателям, хочу отметить: наиболее фундаментальный показатель должен демонстрировать, что канбан-система работает нужным образом. Для этого нам требуется кумулятивная диаграмма потока, которая показывает количество незавершенных заданий на каждой стадии системы. Если канбан-система работает как надо, то полосы на диаграмме выглядят равномерно и имеют стабильную высоту. Диаграмма на рис. 12.1 демонстрирует, насколько хорошо команда соблюдает WIP-лимиты.

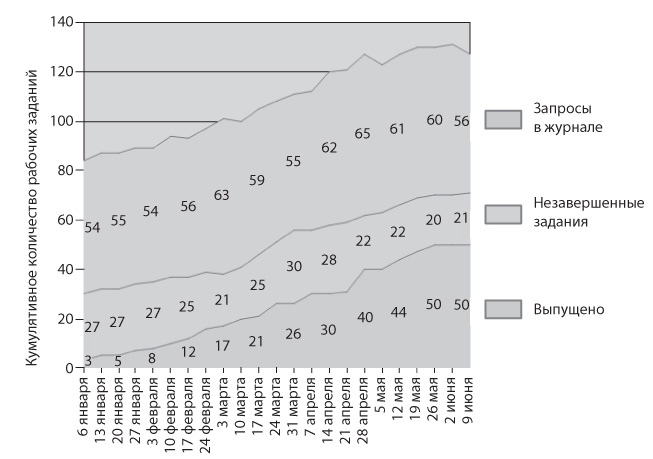

Рис. 12.1. Пример кумулятивной диаграммы потока из канбан-системы (за 2007 год)

Мы видим, что незавершенные задания (средняя, более светлая полоса) растут в середине этого периода времени. В начале WIP-лимит, как и положено, равняется 27. В конце этого периода в связи с изменением количества персонала WIP-лимит составляет 21. Можно увидеть и среднее время выполнения, посмотрев на горизонтальную составляющую диаграммы.
