3. Принципы проведения план-факт анализа
3.1. Основными принципами проведения план-факт анализа являются:
• регулярность;
• полнота охвата;
• объективность результатов;
• результативность анализа.
3.2. Регулярность. План-факт анализ должен проводиться на регулярной основе, но не реже одного раза в две недели (рекомендованная периодичность – еженедельно).
3.3. Полнота охвата. План-факт анализ должен проводиться комплексно по ключевым Показателям применительно ко всем незавершенным фазам / этапам / задачам / вехам проекта (в зависимости от требуемого уровня мониторинга).
3.4. Объективность результатов. В ходе проведения план-факт анализа вычисляются Отклонения по всем Показателям, а также интегральное Отклонение.
3.5. Каждое Отклонение имеет количественное и качественное измерение.
3.6. Количественное измерение Отклонения (уровень Отклонения) выражается в относительных единицах (%) и вычисляется по общей формуле

3.7. Качественное измерение Отклонения (степень Отклонения) может иметь одно из следующих значений: нет; несущественное; существенное; критичное. Определенное значение степени Отклонения соответствует определенному интервалу значений уровней Отклонений. Интервалы зависят от Показателей и могут меняться в зависимости от фазы проекта (таблица 1).

3.8. Интегральное Отклонение (интегральная степень Отклонения) вычисляется по следующей формуле:
Интегральная степень Отклонения (ИСО) = (СО по срокам)Pс ? (СО по расходам)Pр ? (СО по трудозатр.)Pтз ? (СО по МТР)Pмтр ? (СО по результатам)Pв, (2)
где СО по срокам – степень Отклонения по срокам реализации проекта;
СО по расходам – степень Отклонения по бюджетным расходам (фин. затратам);
СО по трудозатр. – степень Отклонения по затратам человеческих ресурсов (трудозатратам);
СО по МТР – степень Отклонения по затратам МТР;
СО по результатам – степень Отклонения по достижению результатов проекта (вехам);
pс – вес Отклонения по срокам реализации проекта [0–1];
pр – вес Отклонения по бюджетным расходам (фин. затратам) [0–1];
pтз – вес Отклонения по затратам чел. ресурсов (трудозатратам) [0–1];
pмтр – вес Отклонения по затратам МТР [0–1];
pв – вес Отклонения по достижению результатов проекта (вехам) [0–1].
pс + pр + pтз + pмтр + pв = 1. (3)
3.9. Для учета степени влияния Отклонений на ход реализации проекта используются соответствующие веса (приоритеты). Значение веса находится в диапазоне [0–1], где 1 – это наибольшее влияние Отклонения по данному Показателю на ход реализации проекта; 0 – влияние Отклонения по данному Показателю не учитывается.
3.10. Результативность анализа. План-факт анализ позволяет:
• выявлять факты Отклонений;
• определять основные причины (факторы) их возникновения;
• формировать перечень мероприятий по их устранению.
Для определения основных причин Отклонений используется система классификации по классам и типам наиболее часто встречающихся (типовых) причин Отклонений (таблица 2). Использование такой системы классификации позволяет сформировать набор типовых мероприятий по устранению Отклонений.

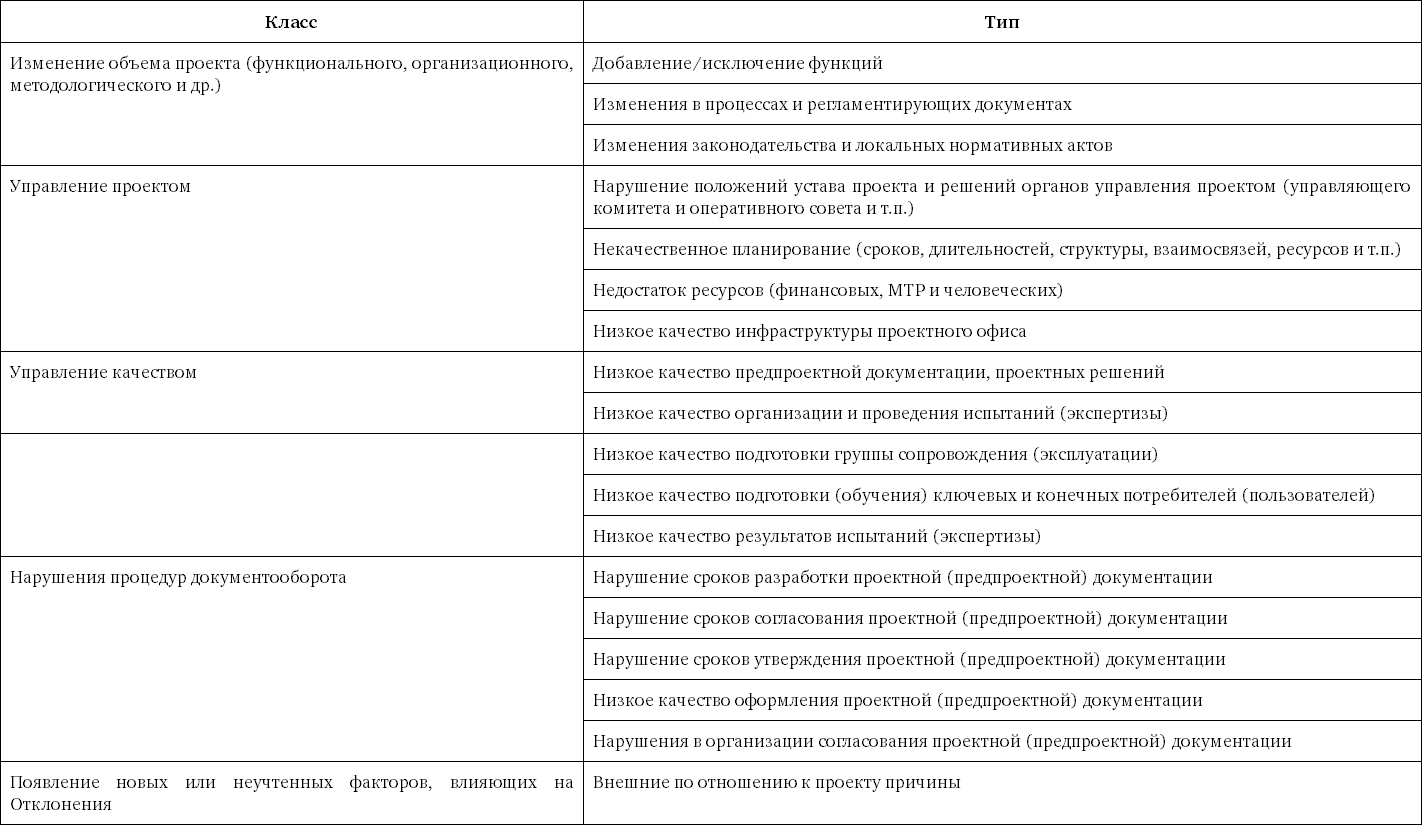

Таблица 2. Классы и типы причин Отклонений
